Guide gratuit

Construire sa tiny house en Suisse

Quinze chapitres écrits comme on travaille sur un chantier : ce qu'on fait, dans quel ordre, avec quelles limites. Gratuit, sans inscription, sans contrepartie.

Pourquoi nous publions ça

Nous construisons des tiny houses. Publier la méthode complète peut sembler contraire à notre intérêt : une partie des lecteurs construira sans nous, et c'est très bien.

Mais nous voyons passer les mêmes projets abîmés pour les mêmes raisons — une remorque achetée trop tôt, une commune consultée trop tard, un frein-vapeur posé à la va-vite. Un chantier raté ne profite à personne, et surtout pas à un métier qui se juge sur ce qu'il laisse derrière lui.

Alors voici ce que nous savons faire, écrit sans rien garder pour nous. Vous irez jusqu'au bout seul, ou vous nous demanderez de prendre une partie du travail. Les deux nous vont.

Les quinze chapitres

Publiés au fil de l'eau. Chaque chapitre est complet le jour où il paraît.

  1. 01

    Autoconstruire une tiny house en Suisse : par où commencer

    Terrain, autorisation, accès, budget par lots : les cinq documents à réunir avant d'acheter quoi que ce soit, et le contrôle qui décide si vous pouvez commander.

    Lire le chapitre
  2. 02

    Tiny house sur remorque ou sur fondations : comment choisir en Suisse

    Charge utile réelle, catégories O2 et O3, répartition des charges, gabarit routier, appuis et fondations : la décision qui commande le plancher, le poids et le budget.

    Lire le chapitre
  3. 03

    Remorque pour tiny house en Suisse : homologation, poids et répartition des charges

    Le budget poids calculé pour de vrai, deux exemples chiffrés, le centre de gravité, la charge sur le timon et les cinq pesées du chantier. Avec le tableur qui fait les additions.

    Lire le chapitre
  4. 04

    Plancher de tiny house : structure, isolation et sous-face

    Solivage, portées réelles, équerrage au millimètre, isolation et sous-face : construire le plancher d'une tiny house en Suisse, du plan de solivage au contrôle avant fermeture.

    Lire le chapitre
  5. 05

    Ossature bois d'une tiny house : montants, entraxes, contreventement et ouvertures

    Chemin des charges, entraxe et section des montants, linteaux, contreventement, levage et aplomb : l'ossature d'une tiny house en Suisse, avec le calcul de poids qui fait la différence.

    Lire le chapitre
  6. 06

    Toiture de tiny house : pente, couverture, débords et ferblanterie

    Hauteur disponible sous les 4 m, ce que la pente coûte en millimètres, charges de neige, rives, ferblanterie et évacuation : la toiture d'une tiny house en Suisse, de la coupe au contrôle après la pluie.

    Lire le chapitre
  7. 07

    Pare-pluie et lame d'air ventilée d'une tiny house : comment les poser

    Façade ventilée, recouvrements, lame d'air continue, double lattage et ses 54 mm, pied de façade et traversées : poser le pare-pluie d'une tiny house en Suisse sans compter sur le mastic.

    Lire le chapitre
  8. 08

    Pose des fenêtres d'une tiny house : fixation, étanchéité et bavettes

    Les trois niveaux d'étanchéité, les cales porteuses, la bavette qui évacue au lieu de stocker, et le poids réel des vitrages : poser les fenêtres d'une tiny house en Suisse.

    Lire le chapitre
  9. 09

    Bardage bois d'une tiny house : essences, pose, entretien et grisaillement

    Essences et kilos par mètre carré, mouvement du bois selon la largeur, grisaillement, fixations, calepinage et entretien : choisir et poser le bardage d'une tiny house en Suisse.

    Lire le chapitre
  10. 10

    Isolation d'une tiny house en Suisse : matériaux, épaisseurs et ponts thermiques

    Lambda, R et valeur U calculés pour de vrai : ce que les montants coûtent en performance, ce que la couche continue coûte en largeur, et comment viser une exigence cantonale sans perdre sa maison.

    Lire le chapitre
  11. 11

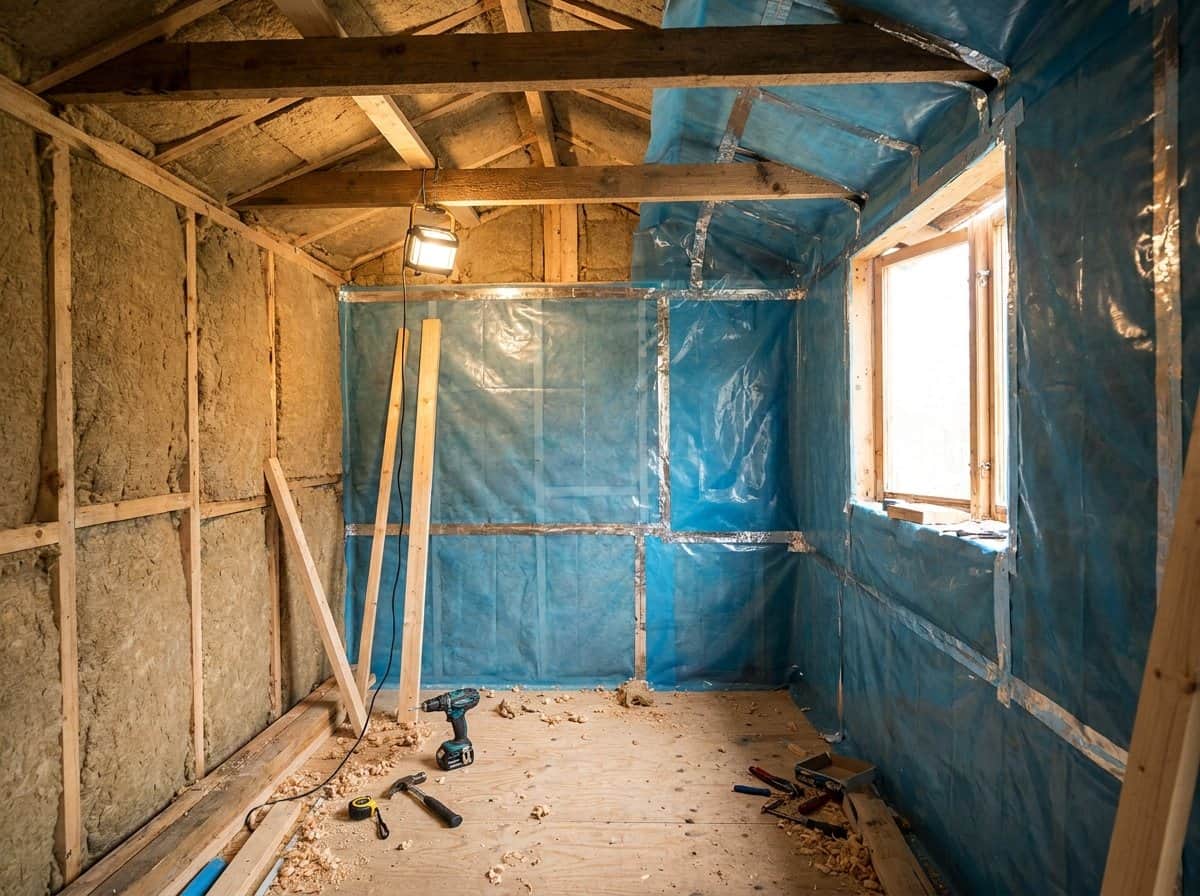

    Frein-vapeur et étanchéité à l'air d'une tiny house : pose, raccords et contrôle

    La ligne rouge continue autour du volume chauffé, la valeur Sd, le vide technique et le budget de largeur complet, ce que coûte un joint de 1 mm, et le blower door au bon moment.

    Lire le chapitre
  12. 12

    Électricité d'une tiny house en Suisse : ce que vous préparez, ce qui revient au professionnel

    Le bilan de puissance calculé, monophasé ou triphasé, le plan des points après les meubles, les gaines validées, le vide technique — et la frontière que pose l'OIBT.

    Lire le chapitre
  13. 13

    Plomberie d'une tiny house en Suisse : pentes, évacuations et hauteur de plancher

    Les centimètres de pente qui manquent toujours sous le plancher : à 1,5 %, une douche à deux mètres du collecteur ne rentre déjà plus dans un plancher à solives de 145 mm.

    Lire le chapitre
  14. 14

    Second œuvre d'une tiny house : cloisons, sols, cuisine et salle d'eau

    Le moment où le chantier ralentit, et où les kilos arrivent : 759 kg séparent une finition légère d'une finition lourde sur la même maison, et carreler 3 m² de salle d'eau consomme déjà 95 kg.

    Lire le chapitre
  15. 15

    Réception d'une tiny house en Suisse : étanchéité à l'air, thermographie et pesée finale

    Mesurer plutôt que croire : pourquoi le résultat d'étanchéité d'une tiny house paraît trois fois moins bon à travail égal, et pourquoi 2,2 % d'erreur de pesée effacent toute votre marge.

    Lire le chapitre

Le carnet d'autoconstruction

Des documents vierges à remplir, un par étape clé. En Word pour les compléter à l'écran, en PDF pour les imprimer et les emporter sur le chantier. Libres d'usage, y compris si vous ne nous achetez rien.

THS-01

Fiche projet, budget et contrôle GO/STOP

5 pages · A4

THS-02A

Remorque ou fondations : grille de décision

2 pages · A4

THS-02B

Dimensionnement de la base et contrôle avant commande

4 pages · A4

THS-02C

Relevé du terrain : sol, eau, réseaux et levage

3 pages · A4

THS-03A

Tableau des poids et centre de gravité

3 pages · A4

THS-03B

Fiche technique de la remorque et contrôle avant plancher

3 pages · A4

THS-03C

Les cinq pesées du chantier

2 pages · A4

THS-04A

Plan de solivage à dessiner

3 pages · A4

THS-04B

Feuille de débit et poids du plancher

2 pages · A4

THS-04C

Contrôle avant fermeture : équerrage, humidité, étanchéité

3 pages · A4

THS-04D

Coupe du plancher à compléter

2 pages · A4

THS-05A

Plan d'ossature à dessiner, façade par façade

2 pages · A4

THS-05B

Feuille de débit et masse de l'ossature

2 pages · A4

THS-05C

Fenêtres et portes : dimensions et réservations

2 pages · A4

THS-05D

Équerrage, aplomb et contrôle avant la toiture

2 pages · A4

THS-05E

Plan de contreventement et chaîne des efforts

2 pages · A4

THS-06A

Coupe de toiture à dessiner

3 pages · A4

THS-06B

Couverture, structure et hypothèses de charges

2 pages · A4

THS-06C

Plan d'évacuation des eaux de toiture

2 pages · A4

THS-06D

Contrôle de la toiture avant la façade

2 pages · A4

THS-06E

Calcul de gabarit : hauteur, pente et largeur

2 pages · A4

THS-07A

Coupe de façade ventilée à compléter

2 pages · A4

THS-07B

Fiche de pose du pare-pluie et date limite

2 pages · A4

THS-07C

Contrôle de la lame d'air ventilée

2 pages · A4

THS-07D

Fiche des traversées de façade

2 pages · A4

THS-07E

Contrôle avant bardage

2 pages · A4

THS-08A

Contrôle de pose, une fiche par fenêtre

2 pages · A4

THS-08B

Les trois niveaux d'étanchéité, à dessiner

2 pages · A4

THS-08C

Bavette et appui : pente, relevés et sortie d'eau

2 pages · A4

THS-08D

Tableau des menuiseries, vitrages et masses

2 pages · A4

THS-08E

Contrôle avant habillage

2 pages · A4

THS-09A

Comparateur de bardages, poids compris

2 pages · A4

THS-09B

Quantité de bardage : surfaces, perte et poids

2 pages · A4

THS-09C

Calepinage des façades à dessiner

2 pages · A4

THS-09D

Finition, entretien et journal de façade

2 pages · A4

THS-09E

Contrôle final du bardage

2 pages · A4

THS-10A

Comparateur d'isolants, six critères

2 pages · A4

THS-10B

Calcul de la valeur U et du poids

2 pages · A4

THS-10C

Plan des ponts thermiques, quatre coupes

4 pages · A4

THS-10D

Relevé d'isolation avant fermeture

2 pages · A4

THS-11A

La ligne rouge : continuité à tracer

3 pages · A4

THS-11B

Choix de la couche intérieure et valeur Sd

2 pages · A4

THS-11C

Registre des traversées

2 pages · A4

THS-11D

Contrôle avant fermeture des murs

2 pages · A4

THS-11E

Préparation au test blower door

2 pages · A4

THS-12A

Plan électrique à dessiner

2 pages · A4

THS-12B

Appareils, puissances et alimentation

2 pages · A4

THS-12C

Registre des gaines et réserves futures

2 pages · A4

THS-12D

Validation avant fermeture, avec l'entreprise

2 pages · A4

THS-12E

Dossier photo des réseaux

2 pages · A4

THS-13A

Plan de plomberie à dessiner

2 pages · A4

THS-13B

Évacuations, pentes et hauteur de plancher

2 pages · A4

THS-13C

Eau potable : matériel, distances et vidange

2 pages · A4

THS-13D

Contrôle avant fermeture du plancher

2 pages · A4

THS-13E

Interface avec le terrain et raccordements

2 pages · A4

THS-14A

Planning du second œuvre

2 pages · A4

THS-14B

Plan des renforts intérieurs

2 pages · A4

THS-14C

Fiche salle d'eau, avant revêtement

2 pages · A4

THS-14D

Fiche cuisine : appareils, poids et accès

2 pages · A4

THS-14E

Budget poids du second œuvre

2 pages · A4

THS-14F

Contrôle avant la réception

2 pages · A4

THS-15A

Procès-verbal de réception

4 pages · A4

THS-15B

Liste de réserves, triée par priorité

2 pages · A4

THS-15C

Préparation au test d'étanchéité à l'air

2 pages · A4

THS-15D

Fiche thermographie et conditions de mesure

2 pages · A4

THS-15E

Poids et gabarit final, comparés aux limites

2 pages · A4

THS-15F

Sommaire du dossier technique

2 pages · A4

Ce que ce guide ne fera pas à votre place

Les trois métiers réservés

L'électricité relève d'une entreprise autorisée au sens de l'OIBT, qui établit le rapport de sécurité. Le raccordement à l'eau potable revient à un installateur agréé selon les règles de la SSIGE. Un poêle à bois doit être homologué AEAI et posé selon les distances de sécurité. Nous expliquons ce que vous préparez, et où s'arrête votre part.

Le dossier d'autorisation

Nous ne déposons pas de demande d'autorisation et ne garantissons aucune décision. Les règles varient d'un canton et d'une commune à l'autre : le guide vous dit quelles questions poser et à qui, la réponse appartient à votre autorité.

Le temps

Six cents à neuf cents heures pour une maison construite entièrement par vous-même. C'est la donnée que la plupart des projets sous-estiment, et la première cause d'abandon.

Vous voulez commencer plus loin que la page blanche

Une partie du travail se délègue sans renoncer à construire soi-même. Nous livrons la maison à trois niveaux : l'ossature montée sur sa remorque, la maison fermée hors d'eau hors d'air, ou finie. Vous reprenez là où vous voulez.
